1. Проведены демонтажные работы:
- системы отопления;
- системы водоотведения;
- системы вентиляции в варочном зале;
- перегородки из гипсокартона и ДВП в старом медицинском кабинете, 4 помещений на 1-м и 2-м этажах;

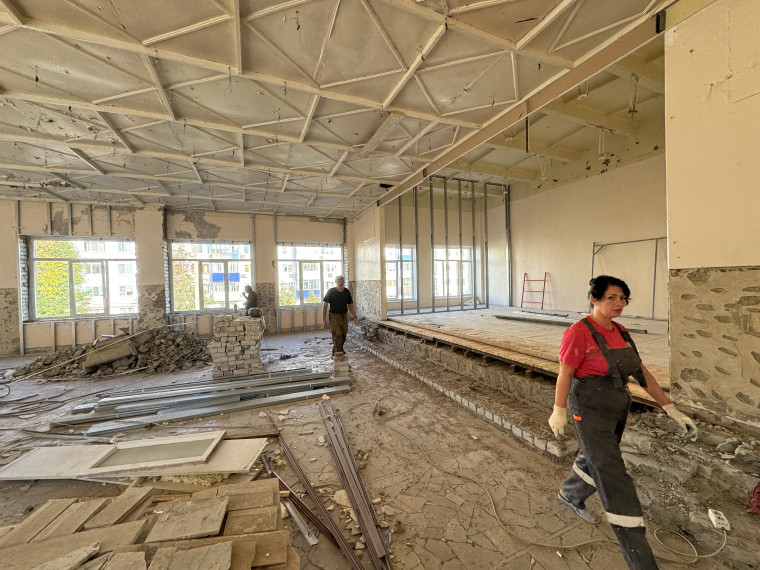

- потолка в вестибюле, в актовом зале и на сцене;
- настенной плитки в актовом зале;
- кирпичной кладки лестницы сцены актового зала;
- настенной плитки в санузлах, варочном зале, складских помещениях пищеблока.

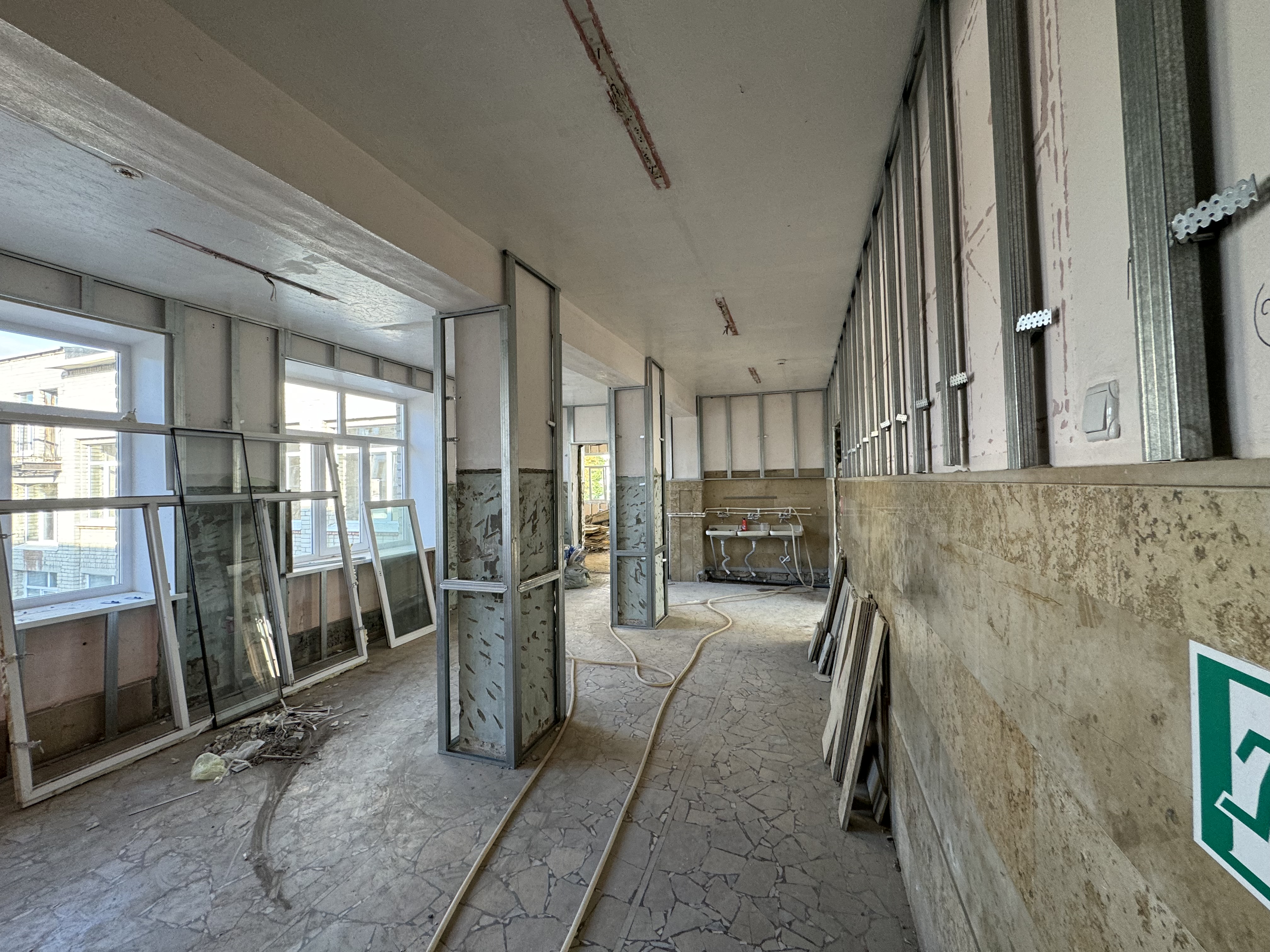

2. Устройство каркасов для облицовки стен панелями «БИПРОК»:
- в рекреациях 1 и 2 этажей;
- в 24 учебных кабинетах;
- лестничный марш пищеблока;
- актовый зал.

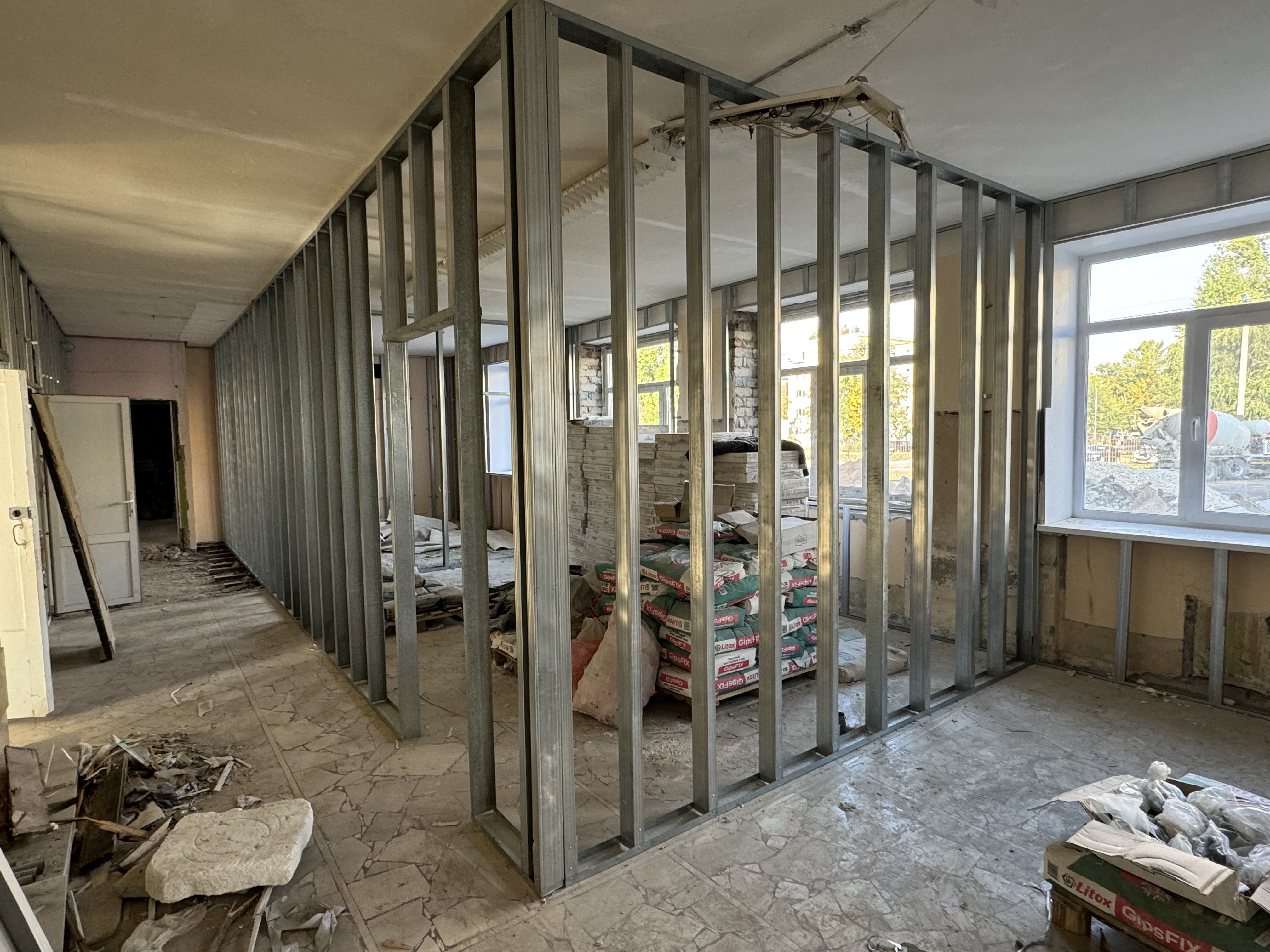

3. Устройство каркасов для вновь возводимых перегородок из панелей «БИПРОК»:
- для медицинского и процедурного кабинетов;
- для 2-х санузлов;
- для 2-х учебных кабинетов;
- для складского помещения в актовом зале.
4. Проведены монтажные работы системы водоотведения, горячего и холодного водоснабжения:
- в 17 кабинетах;
- в душевых кабинах и туалетах в 2-х раздевалках в спортивном зале.
5. Проведены монтажные работы системы водоотведения в туалетах 1-го этажа.
6. Штукатурные работы:
- стены одного лестничного марша запасного выхода под покраску;
- стен пищеблока под облицовку плиткой;
- подсобное помещение пищеблока под облицовку плиткой;
- подсобные помещения пищеблока под покраску;
- 6 санузлов под облицовку плиткой;
- душевые кабины в раздевалках спортивного зала под облицовку плиткой;
- стены в раздевалках спортивного зала под покраску;
- центрального лестничного марша под покраску.
7. Установлено 84 оконных блока из 90.

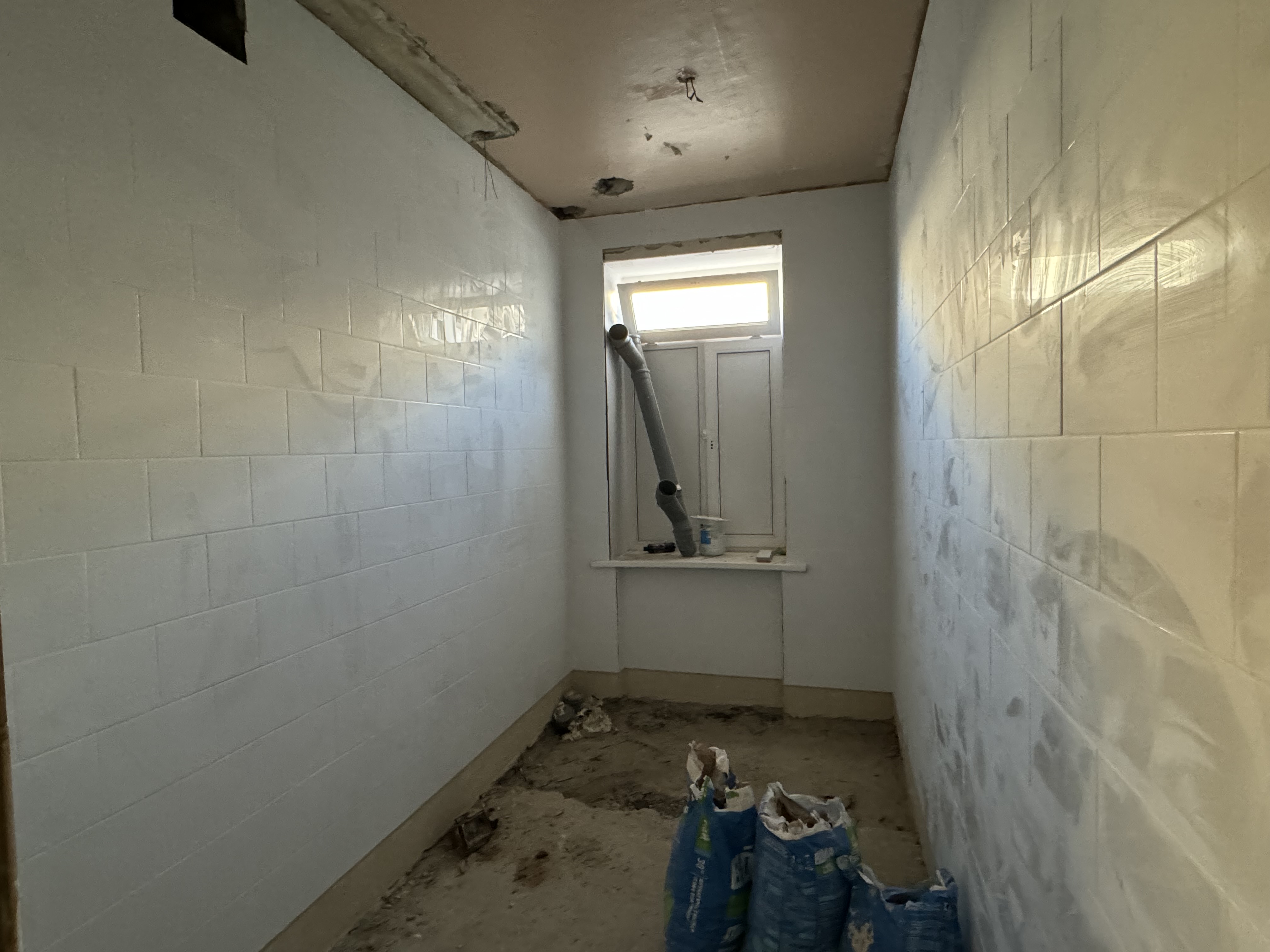

8. Выполнена облицовка плиткой 3-х санузлов из 15.
9. Устройство оснований отмостки из песка с последующим уплотнением, установка бордюров.
